启动!这个重点建设项目助力新型电力系统构建

发布时间:2025-04-24
来源:哈密零距离
访问量:
打印
分享:

作为国家水电发展“十三五”规划、新疆“十三五”、“十四五”能源发展规划重点建设项目,国网新源新疆哈密抽水蓄能电站建设日前进入主厂房攻坚阶段,项目建成后将成为新疆东部首个完全投产的抽水蓄能电站,标志着我国西北地区新型电力系统建设迈出关键一步。

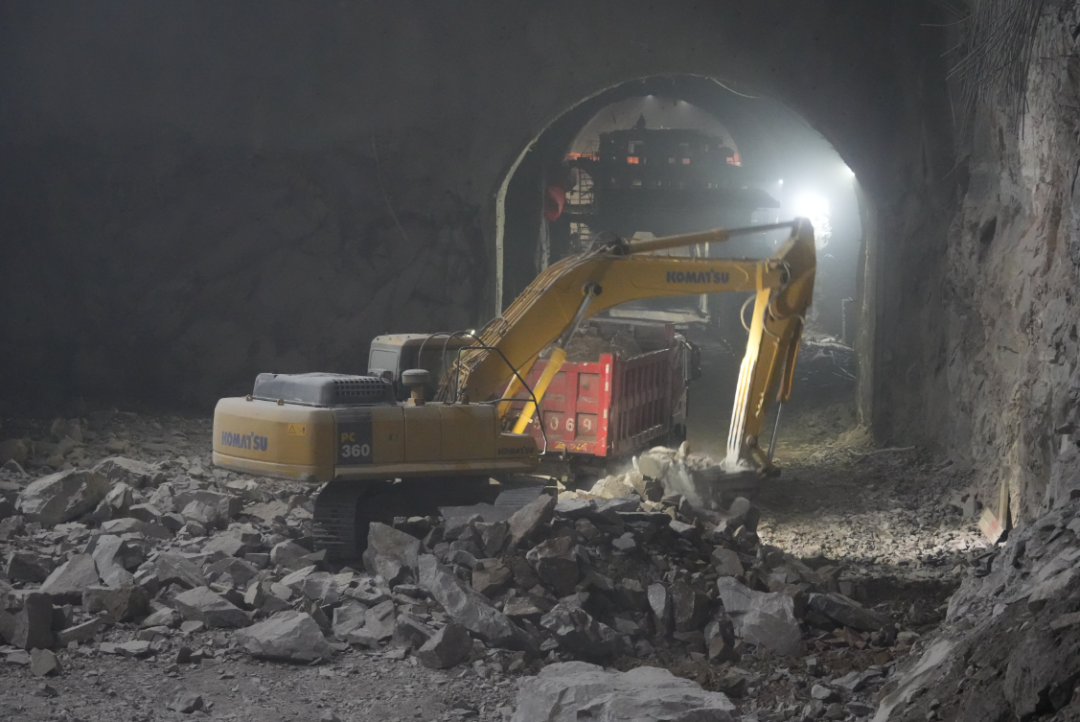

新疆哈密抽水蓄能电站主厂房内,挖掘机正在挖掘施工。融媒体中心记者杨宏建摄

为了保证施工进度和安全,建设单位不断优化施工组织和工艺流程,全面提升提高项目的建设进度和质量。为了保证每一道工序都能达到设计要求,90后的建设者王肖每天在现场工作7个多小时,严格控制浇筑的质量。

中铁十四局集团有限公司哈密蓄能电站项目部技术主管王肖说:“在施工过程中由技术人员全程进行盯控,确保孔位偏差在合格范围之内,再进行后续的模板安装。

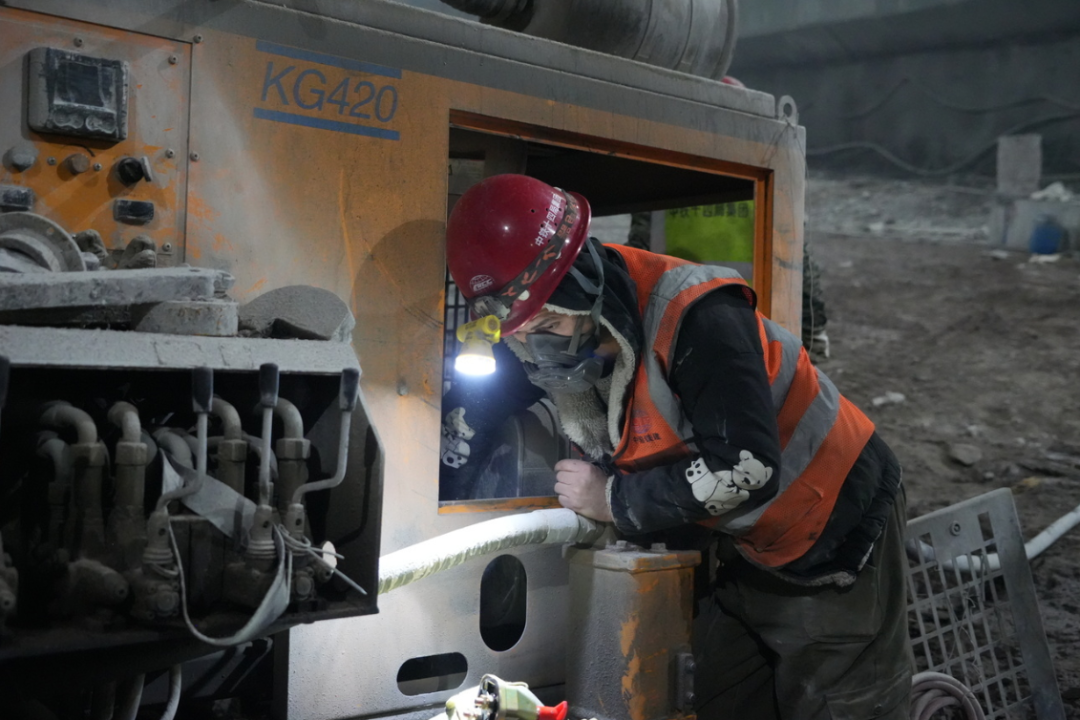

新疆哈密抽水蓄能电站技术人员正在操作设备施工。融媒体中心记者杨宏建摄

国网新源新疆哈密抽水蓄能电站总装机容量120万千瓦,将安装4台30万千瓦发电机组。电站枢纽工程由上水库、下水库、输水系统、地下厂房系统和开关站等建筑物组成。对施工难题,项目技术团队严格按照“试验先行,样板引路”的管理理念,加速推进项目建设。由于地下厂房采用分层开挖工艺施工,共有7个作业层,由上而下进行开挖,目前已开挖至第4层,为确保施工进度,建设优化了混凝土配合比设计,将混凝土初凝时间缩短30%,使单日循环作业效率提升50%。

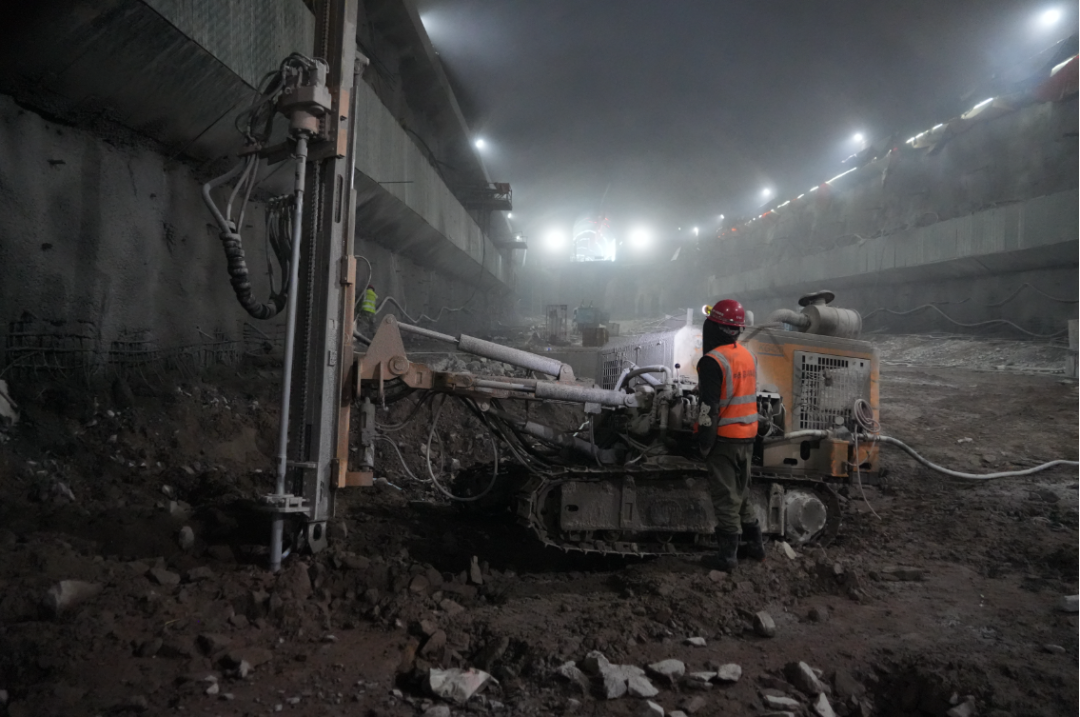

新疆哈密抽水蓄能电站技术人员正在施工。融媒体中心记者杨宏建摄

据了解,国网新源新疆哈密电站动态总投资82.3亿元。截至今年3月底,电站已完成筹建期工程的90%,上水库填筑将近70%,地下厂房开挖将近33%左右,项目总体已完成工程进度约36.5%。目前电站大坝填筑、地下洞室开挖等25个施工作业面已全部有序复工,现场施工作业人数达到1500人左右。

国网新源新疆哈密抽水蓄能有限公司水工管理专责张伟杰说:“截至今年3月底,我们电站累计完成总投资27.51亿元,总投资完成率为33.43%。初步测算,电站建设过程中将带动上下游产业、拉动GDP增长158亿元,增加电工装备制造业产值17.88亿元,提供就业岗位3600个左右。

预计2028年,电站机组全部投产后,每年可为地方纳税约1.68亿元。利用抽水蓄能电站卓越的调峰能力,哈密电站建成后参与送端电网联合运行,可显著提高风电、光电利用效率,促进风电、光伏开发。每年可多利用风电、光电电量7.33亿千瓦时,为系统节约燃煤23.9万吨,减排二氧化碳排放量约59.6万吨。此外,电站还具有“以电保水”的独特价值,建成后对改善东天山水生态也将发挥积极作用。
